Як перевірити якість ремонту: чек-лист приймання робіт

Олег Кравченко · майстер-оздоблювач, 12 років практики Оновлено 18.06.2026 ≈ 11 хв
КОРОТКА ВІДПОВІДЬ

Щоб прийняти ремонт, перевірте кожен етап з інструментом: стіни й кути - правилом і рівнем, підлогу - на просвіт і скрип, плитку - на бубніння, фарбу - лампою під кутом, електрику - під навантаженням, сантехніку - на протікання, двері - на хід і зазори. Недоробки фіксуйте письмово до повної оплати.

Як перевірити якість ремонту: чек-лист приймання робіт
ЩО НА СХЕМІ
  1. Стіни й стеля — рівність площин і кути
  2. Вікна й двері (виноска) — хід, шви, відкоси
  3. Електрика — розетки і вимикачі під напругою
  4. Підлога (розріз) — стяжка і покриття
  5. Акт приймання із зауваженнями

Щоб прийняти ремонт, перевірте кожен етап окремо й з інструментом у руках: рівність стін і кутів – правилом і рівнем, підлогу – на просвіт і скрип, плитку – на бубніння й рівність швів, фарбування – лампою під кутом, електрику – тестером під навантаженням, сантехніку – на протікання, двері – на хід і зазори. Усі недоробки фіксуйте письмово в акті з фото й вимагайте усунення до повної оплати.

Якщо ви тільки заходите в ремонт і ще не уявляєте всіх етапів, спершу прочитайте базовий гайд З чого почати ремонт – він пояснює загальну логіку, а ця стаття вже про фінал: як перевірити, що бригада зробила все якісно.

Що таке приймання ремонту?

Коротко: приймання ремонту – це послідовна перевірка кожного виду робіт за об’єктивними критеріями з інструментом, фіксацією дефектів письмово і вимогою усунути їх до фінальної оплати. Це не «огляд на око», а технічний контроль за нормами.

Помилка більшості замовників – приймати ремонт емоційно: «начебто гарно, світло, чисто». Але «гарно» і «рівно» – різні речі. Стіна може виглядати ідеальною при денному світлі й мати горб у 8 мм, який ви помітите лише коли поставите вздовж неї шафу. Тому приймання завжди йде з вимірювальним інструментом і за конкретними допусками, а не за враженням.

За нормами ДБН В.2.6-22:2021 для високоякісного штукатурення допустиме відхилення стіни від вертикалі становить не більше 1 мм на 1 метр висоти й сумарно до 5 мм на всю висоту приміщення. За даними опитувань профільних будівельних спільнот 2024 року, близько 60% замовників виявляють приховані недоробки вже після виїзду бригади – саме тому, що приймали роботи поверхово й без вимірів. Системна перевірка на цьому етапі економить десятки тисяч гривень на переробках.

ВАЖЛИВО
Ніколи не підписуйте акт і не віддавайте останній платіж того ж дня, коли вперше побачили результат. Дайте собі 1-2 дні: огляньте все при різному світлі, перевірте техніку під навантаженням, пройдіться по чек-листу. Гроші – єдиний реальний важіль, щоб домогтися усунення дефектів.

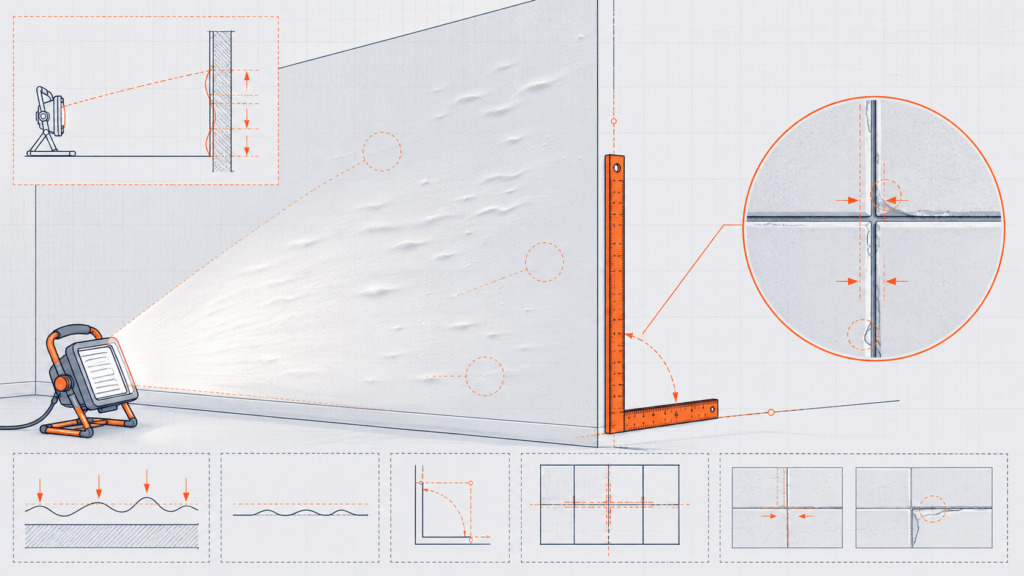

Площини й плитку дивляться під косим світлом лампи, кути - кутником, шви - на рівність і сколи.
СХЕМА 1Площини й плитку дивляться під косим світлом лампи, кути – кутником, шви – на рівність і сколи.

Який інструмент потрібен для перевірки?

Коротко: мінімальний набір – правило 2 м, бульбашковий або лазерний рівень, рулетка, кутник, яскрава лампа (краще переноска) і простий тестер чи зарядка з індикатором для розеток. Усе це коштує недорого, а виявляє те, чого око не бачить.

Головний інструмент приймання – це правило (рейка) завдовжки 2 метри. Прикладене до стіни чи стяжки, воно одразу показує западини й горби: під ним має лишатися просвіт не більше 2-3 мм. Лампу беруть для перевірки фарбування й шпаклівки: спрямоване під гострим кутом до поверхні бічне світло витягує назовні всі напливи, патьоки й сліди валика, непомітні при прямому освітленні.

01

Правило 2 м. Прикладайте до стін, стелі й підлоги в різних напрямках – вертикально, горизонтально, по діагоналі. Просвіт під правилом перевіряйте на просвіт або щупом.
02

Рівень і кутник. Рівнем перевіряйте вертикаль стін і горизонталь підвіконь, стільниць, рядів плитки. Кутником – чи прямі внутрішні кути 90 градусів.
03

Переносна лампа. Веди джерело світла вздовж стіни, тримаючи його майже впритул до поверхні. Усі дефекти шпаклівки й фарби дадуть тінь.
04

Тестер і навантаження. Кожну розетку перевіряйте не просто індикатором, а реальним приладом – чайником, феном. Так видно, чи тримає контакт під струмом.

З досвіду на квартиру 50-60 м2 повноцінне приймання з інструментом займає близько 3-4 годин уважної роботи – по кімнаті за 30-40 хвилин. Це небагато порівняно з тижнями переробок, якщо дефект спливе пізніше. Якщо хочете звірити, чи всі етапи взагалі були виконані в правильному порядку, тримайте поруч матеріал Послідовність ремонтних робіт.

Як перевірити рівність стін і кутів?

Коротко: стіну перевіряють правилом на просвіт у кількох точках, вертикаль – рівнем, а кути – кутником і вимірюванням діагоналей. Допуск для якісного штукатурення – до 2-3 мм просвіту під дворметровим правилом.

Прикладіть правило до стіни вертикально, потім горизонтально й по діагоналі, поступово переміщуючи по всій площині. У місцях, де між правилом і стіною видно світло, заміряйте зазор: якщо він більший за 3 мм, це вже відхилення, яке буде помітне на готовому покритті – особливо під шпалерами з малюнком чи при бічному освітленні. Окремо перевірте вертикаль рівнем: завал стіни «дає себе знати», коли біля неї стає висока меблева стінка – між шафою і стіною утворюється клин.

Кути – найпроблемніше місце. Внутрішній кут має бути близько 90 градусів, інакше меблі й плінтуси не стануть щільно. Перевірте кутником і додатково заміряйте діагоналі прямокутних ділянок: у правильному прямокутнику вони рівні. Зовнішні кути (відкоси, виступи) мають бути захищені перфорованим кутником і не «гуляти» по вертикалі.

“Найчастіше я бачу, як замовник приймає стіни на око при люстрі по центру кімнати – і все здається рівним. А варто взяти переноску й провести нею вздовж стіни під кутом, як вилазять хвилі від поганого правила штукатура. Перевіряйте бічним світлом завжди, це безкоштовно й чесно.” – Олег Кравченко, майстер-оздоблювач, 12 років практики.

ПОРАДА
Перевіряйте стіни до того, як занесені меблі. На голій стіні дефект видно й легко зафіксувати фото з прикладеним правилом. Коли кімната вже вмебльована, довести бригаді наявність горба набагато складніше.
Усі розетки під навантаженням, напір і злив води, хід дверей і вікон перевіряють у присутності майстра.
СХЕМА 2Усі розетки під навантаженням, напір і злив води, хід дверей і вікон перевіряють у присутності майстра.

Підлога, плитка й шви: на що дивитися?

Коротко: підлогу перевіряють правилом на горизонтальність і на скрип при ходьбі, плитку – простукуванням на порожнечі (бубніння) і рівнем по площині, а шви – на однакову ширину, рівність і повне заповнення затиркою.

Стяжку й готову підлогу перевіряють тим самим правилом: просвіт під ним для основи під ламінат не повинен перевищувати 2 мм на 2 метри, інакше покриття буде грати й скрипіти. Пройдіться по всій підлозі – ламінат не має прогинатися й клацати, плитка не повинна «дзвеніти». Простукайте кожну плитку кісточками пальців: глухий звук – клей лежить щільно, дзвінкий гулкий – під плиткою порожнеча, з часом вона трісне або відійде.

01

Простукування плитки. Пройдіть по кожній плитці. Бубніння = порожнина під клеєм. Особливо критично на підлозі й у зоні, де ставитимуть важке.
02

Рівність площини. Прикладіть правило до плиткової стіни й підлоги. Сусідні плитки не мають утворювати сходинку (зуб) – перепад по краю більше 1 мм відчувається ногою й рукою.
03

Шви. Ширина швів має бути однаковою по всій площі, лінії – прямими, а затирка – суцільною, без пропусків, тріщин і провалів. Кути й примикання до ванни – на герметику, а не на затирці.
04

Розкладка. Підрізана плитка має бути в непомітних місцях (за дверима, в кутах), а не по центру стіни. Цілі плитки – на видноті, від входу.

На практиці на стіні 6-8 м2 нормою вважається до однієї-двох плиток із ледь чутним бубнінням по краю, але якщо «грає» половина стіни – це брак укладання. Перевірте також рівень верхнього ряду плитки: він має бути строго горизонтальним, бо завал тут видно неозброєним оком.

Фарбування, електрика й сантехніка

Коротко: фарбу перевіряють бічним світлом на розводи й непрофарбовані місця, електрику – реальним навантаженням у кожній точці, сантехніку – на протікання й рівень установки. Це три зони, де недоробки спливають найшвидше і найдорожче.

Фарбування без розводів. Пофарбована стіна чи стеля при прямому світлі завжди виглядає рівно. Увімкніть переноску й проведіть нею вздовж поверхні під кутом – так видно сліди валика, переходи між шарами, патьоки й непрофарбовані «лисини». Якісне фарбування – це рівний матовий тон без плям, особливо в кутах і біля вимикачів, де малярі часто халтурять.

Електрика й розетки. Не вірте індикаторній викрутці – вона лише показує наявність фази. Візьміть фен або чайник і ввімкніть у кожну розетку: контакт має триматися щільно, без іскор, запаху й нагрівання. Перевірте, чи працюють усі групи вимикачів, чи спрацьовує автомат і ПЗВ у щитку. За нормами ДБН В.2.5-23 у вологих зонах (ванна) розетки мають бути з захистом і через ПЗВ.

Сантехніка. Відкрийте воду на повний напір і огляньте всі з’єднання – під раковиною, за унітазом, у місцях підключення змішувачів. Через 10-15 хвилин повторіть огляд: підтікання часто з’являється не одразу. Унітаз і ванна мають стояти строго по рівню, злив – іти швидко й без булькання назад.

Окремо перевірте двері: міжкімнатне полотно має відчинятися й зачинятися без зусиль, не «провисати», не торкатися підлоги й мати рівномірний зазор по периметру коробки (близько 3 мм). Якщо двері самі відчиняються чи зачиняються – коробку поставлено не по рівню. Якщо ви приймаєте житло в новобудові разом із ремонтом, звіртеся з матеріалом Як приймати квартиру в новобудові.

УВАГА
Перевіряйте сантехніку й електрику тільки під реальним навантаженням і не один раз. Крапля під раковиною за дві хвилини непомітна, а за пів години вже стоїть калюжа. Те саме з розетками: контакт може «відпустити» саме під потужним приладом.

Чек-лист приймання по етапах

Коротко: проходьте кімнату за кімнатою й зону за зоною, відмічаючи кожен пункт. Усе, що не пройшло перевірку, одразу фотографуйте з прикладеним інструментом і вносьте в акт.

Що перевіряємо Чим і як Норма / ознака браку
Стіни (рівність) Правило 2 м, рівень Просвіт до 2-3 мм; завал по вертикалі – брак
Кути Кутник, заміри діагоналей Внутрішні близько 90 град.; діагоналі рівні
Стяжка / підлога Правило, ходьба Просвіт до 2 мм; без скрипу й прогину
Плитка Простукування, правило Без бубніння й «зубів»; шви рівні
Фарбування Переносна лампа під кутом Рівний тон; без розводів і слідів валика
Розетки Чайник / фен Тримає контакт; без іскор і нагрівання
Сантехніка Повний напір, огляд через 15 хв Без протікань; установка по рівню
Двері Відчинити-зачинити, заміряти зазор Хід легкий; зазор рівний близько 3 мм
01

Огляньте все при денному й бічному світлі. Спершу загальне враження, потім переноска вздовж стін і стелі.
02

Пройдіть інструментом по геометрії. Правило й рівень на стіни, підлогу, плитку. Зафіксуйте всі перепади.
03

Перевірте інженерію під навантаженням. Розетки приладом, воду на повний напір, усі вимикачі й автомати.
04

Складіть перелік дефектів. Кожен пункт – із фото й описом місця. Це додаток до акту приймання.
05

Узгодьте строк усунення. Письмово, з датою. Фінальну оплату – після повторної перевірки виправленого.

Типові недоробки бригад

Коротко: більшість дефектів повторюється з об’єкта в об’єкт. Знаючи цей список, ви знаєте, де саме придивлятися найуважніше.

  • Хвилі й завали на стінах, замасковані рівним фарбуванням – вилазять при бічному світлі й під меблями.
  • Порожнечі під плиткою (бубніння) – результат економії клею; плитка трісне через рік.
  • Нерівні шви плитки й затирка з пропусками, особливо в кутах і біля ванни.
  • Розводи й сліди валика на фарбуванні, непрофарбовані переходи в кутах і за батареями.
  • Слабкий контакт у розетках, відсутність заземлення, розетки без ПЗВ у ванній.
  • Підтікання сантехніки, що з’являється не одразу, і змішувачі, установлені не по рівню.
  • Двері, що самі відчиняються, провисають або труться об підлогу через перекошену коробку.

Найважливіше – усе фіксувати письмово. Усна домовленість «потім переробимо» не працює: щойно бригада отримає повну оплату, мотивація повертатися зникає. Складіть акт із переліком дефектів, фотографіями й строком усунення, дайте обом сторонам підписати, і лише після повторної перевірки виправленого віддавайте залишок. Якщо ремонт лише попереду, корисно одразу розуміти весь шлях – від планування до здачі, як описано в гайді З чого почати ремонт.

Часті запитання

Як перевірити рівність стін без спеціального інструменту?
Мінімум – правило 2 м або рівна довга рейка, прикладена до стіни. Просвіт під нею більше 3 мм – відхилення. Додатково проведіть вздовж стіни яскравою переносною лампою під кутом: бічне світло витягує всі хвилі й горби.
Що означає бубніння плитки при простукуванні?
Глухий звук – клей лежить щільно, плитка тримається добре. Дзвінкий гулкий звук (бубніння) означає порожнечу під плиткою: клею мало або він не розподілений. Така плитка з часом трісне або відійде, це привід вимагати переробки.
Як перевірити фарбування без розводів?
При прямому світлі дефектів не видно. Візьміть переносну лампу й проведіть нею вздовж стіни або стелі, тримаючи майже впритул до поверхні. Бічне світло покаже сліди валика, патьоки, переходи між шарами й непрофарбовані місця.
Як приймати електрику й розетки?
Не покладайтеся на індикаторну викрутку – вона лише показує фазу. Увімкніть у кожну розетку реальний прилад (чайник, фен): контакт має триматися без іскор і нагрівання. Перевірте всі вимикачі, спрацювання автоматів і ПЗВ у щитку, заземлення у вологих зонах.
Чи можна підписувати акт у день здачі ремонту?
Краще ні. Дайте собі 1-2 дні: огляньте все при різному світлі, перевірте техніку й сантехніку під навантаженням кілька разів, пройдіться по чек-листу. Підтікання й слабкі контакти часто проявляються не одразу. Останній платіж – тільки після усунення всіх дефектів.
Як домогтися усунення недоробок?
Складіть письмовий акт приймання з переліком дефектів, фотографіями й строком усунення, підписаний обома сторонами. Фінальну оплату тримайте до повторної перевірки виправленого. Гроші – єдиний реальний важіль; усні обіцянки «переробити потім» зазвичай не виконуються.
Олег Кравченко✓ ПЕРЕВІРЕНО МАЙСТРОМ
майстер-оздоблювач, 12 років практики
Заливає стяжки, кладе плитку й ламінат, стелить лінолеум. На MaxMaster перевіряє приймання робіт і критерії якості на реальних обʼєктах.
Оновлено 18.06.2026
